پیمانکاری فرعی پایه

در پیمانکاری فرعی پایه، محصول یک شرکت به‌طور کامل توسط یک پیمانکار فرعی تولید می‌شود. محصول ابتدا از پیمانکار فرعی خریداری می‌شود، که اجزای خود را تأمین می‌کند، محصول نهایی را تولید می‌کند، سپس محصول نهایی را به انبار شرکت قراردادکننده تحویل می‌دهد.

مستندات زیر نحوهٔ پیکربندی یک محصول پیمانکاری فرعی‌شده و راه‌اندازی فرآیند پیمانکاری فرعی را پوشش می‌دهد.

پیکربندی

برای استفاده از پیمانکاری فرعی، پیمانکاران ابتدا باید محصولات را با یک فهرست قیمت فروشنده و همچنین یک BoM از نوع پیمانکاری فرعی پیکربندی کنند.

فهرست قیمت به شرکت قراردادکننده اجازه می‌دهد محصول را از فروشنده (پیمانکار فرعی) از طریق یک PO خریداری کند، در حالی که BoM به محصول اجازه می‌دهد به‌صورت خارجی توسط پیمانکار فرعی تولید شود.

پیکربندی فروشنده محصول

برای پیکربندی فروشندهٔ یک محصول برای پیمانکاری فرعی پایه، به انبار ↤ محصولات ↤ محصولات بروید. سپس یک محصول را انتخاب کنید یا یکی جدید ایجاد کنید.

در فرم محصول، روی تب خرید کلیک کنید و با کلیک روی افزودن یک سطر، پیمانکار فرعی محصول را به‌عنوان یک فروشنده اضافه کنید. پیمانکار فرعی را در منوی کشویی فروشنده انتخاب کنید.

سپس، قیمت محصول را در فیلد قیمت وارد کنید.

در نهایت، یک زمان تدارک برای محصول در فیلد تاریخ سررسید تحویل تنظیم کنید تا تعداد روزهایی که پیمانکار فرعی برای تولید و تحویل محصول نهایی دارد را مشخص کنید.

توجه

چون پیمانکاران فقط مسئول خرید و دریافت محصول نهایی هستند، نیازی به پیکربندی اضافی زمان‌های تدارک تولید در یک BoM ندارند. در عوض، فقط یک Delivery Lead Time را در فهرست قیمت فروشنده ارائه دهید که هم زمان تولید و هم زمان تحویل پیمانکار فرعی را در نظر بگیرد.

پیکربندی صورت‌حساب مواد

پس از مشخص کردن فروشنده، یک BoM از نوع پیمانکاری فرعی را برای محصول پیکربندی کنید. روی دکمهٔ هوشمند صورت های مواد اولیه در فرم محصول کلیک کنید. سپس BoM موردنظر را انتخاب کنید یا یکی جدید ایجاد کنید.

نکته

به‌طور جایگزین، به تولید ↤ محصولات ↤ صورت های مواد اولیه بروید، و BoM را برای محصول پیمانکاری فرعی‌شده انتخاب کنید.

در فیلد نوع صورت مواد اولیه، پیمانکاری را انتخاب کنید. در فیلد پیمانکاران نتیجه‌شده، یک یا چند پیمانکار فرعی اضافه کنید.

چون هم اجزا و هم تولید توسط پیمانکار فرعی مدیریت می‌شوند، نیازی به فهرست کردن هیچ جزئی در تب اجزا BoM نیست.

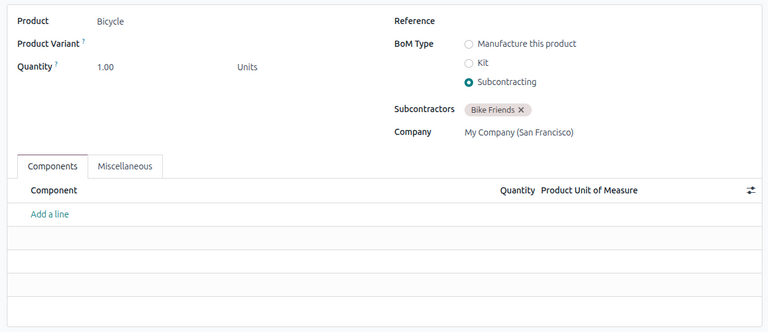

پیکربندی صورت‌حساب مواد برای پیمانکاری فرعی در Odoo.

گردش‌کار پیمانکاری فرعی پایه

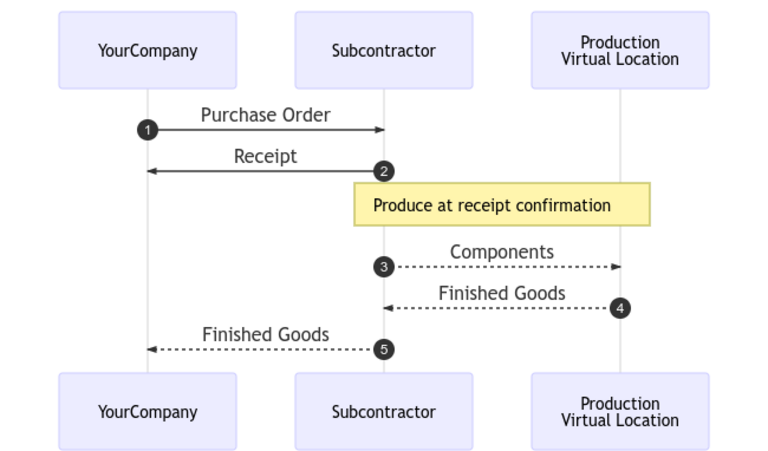

نمودار گردش کار پیمانکاری فرعی پایه در Odoo.

گردش‌کار پیمانکاری فرعی پایه با ایجاد یک PO برای خرید محصول از پیمانکار فرعی (1) شروع می‌شود.

سپس پیمانکار (YourCompany) PO را تأیید می‌کند، که یک رسید برای انتقال محصول نهایی (2) ایجاد می‌کند. پیمانکار فرعی محصول را تولید می‌کند و پس از پایان آن را به پیمانکار تحویل می‌دهد.

پس از تولید و دریافت محصول، پیمانکار رسید را اعتبارسنجی می‌کند (5) تا حرکت‌های موجودی از پیمانکار فرعی به موجودی شرکت (3، 4) راه‌اندازی شود.

ایجاد و تأیید PO

برای ایجاد یک PO برای محصول پیمانکاری فرعی‌شده، به خرید ↤ سفارش‌ها ↤ سفارشات خرید بروید، و روی جدید کلیک کنید.

با انتخاب یک پیمانکار فرعی از منوی کشویی فروشنده، شروع به پر کردن PO کنید. در تب محصولات، روی افزودن محصول کلیک کنید تا یک خط محصول جدید ایجاد شود. محصول پیمانکاری فرعی‌شده را در فیلد محصول انتخاب کنید، و مقدار را در فیلد تعداد وارد کنید.

پس از افزودن محصول، فیلد تاریخ مورد انتظار برای رسید با تاریخ تحویل موردانتظار محصول نهایی، همان‌طور که قبلاً با Delivery Lead Time فروشنده پیکربندی شده است، به‌روزرسانی می‌شود.

در نهایت، روی تایید سفارش کلیک کنید تا PO تأیید شود. یک رسید به‌طور خودکار ایجاد می‌شود، و یک دکمهٔ هوشمند رسید در بالای فرم ظاهر می‌شود.

پردازش رسید

پس از تأیید سفارش، پیمانکار فرعی محصول را تولید می‌کند و کالای نهایی را به شرکت قراردادکننده تحویل می‌دهد.

برای دریافت محصول نهایی از پیمانکار فرعی، روی دکمهٔ دریافت محصولات در PO کلیک کنید، یا روی دکمهٔ هوشمند رسید در بالای صفحه کلیک کنید. سپس روی تایید اعتبار کلیک کنید تا محمولهٔ ورودی وارد موجودی شود.

توجه

اگر جریان‌های موجودی چندمرحله‌ای فعال باشد، انتقالات اضافی باید اعتبارسنجی شوند تا محصول ورودی وارد موجودی شود.

ردیابی حرکات انبار

پس از اعتبارسنجی یک رسید، Odoo به‌طور خودکار حرکت‌های موجودی را برای ردیابی جابه‌جایی محصولات پیمانکاری فرعی‌شده بین مکان‌ها تولید می‌کند. برای مشاهدهٔ این حرکت‌های موجودی، به انبار ↤ گزارش ↤ تاریخچه جابجایی‌ها بروید.

برای ردیابی جابه‌جایی موجودی در پیمانکاری فرعی، Odoo هر جزء محصول را به یک Subcontracting Location اختصاصی ارسال می‌کند. یک مکان مجازی به نام Production سپس اجزا را مصرف می‌کند و کالای نهایی را تولید می‌کند. پس از تولید، کالا سپس به Subcontracting Location بازمی‌گردد قبل از این‌که در نهایت با اعتبارسنجی رسید، وارد موجودی پیمانکار شود.

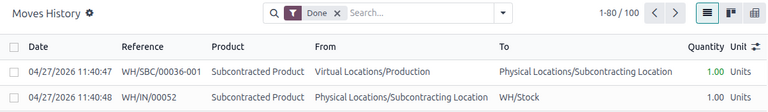

صفحه Moves History برای مشاهده حرکات پیمانکاری فرعی در Odoo.

توجه

چون در پیمانکاری فرعی پایه هیچ جزئی ارسال نمی‌شود، هیچ حرکتی از Subcontracting Location به مکان Production وجود ندارد.
