تأخیرها¶

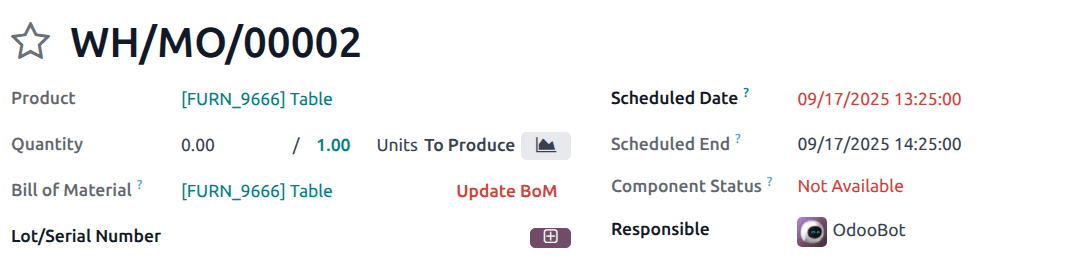

اپلیکیشن تولید Odoo تأخیرها در سفارشات تولید را از طریق فیلتر تولیدات تاخیر خورده نمایش میدهد. اگر تاریخ پایان MO از مهلت آن فراتر رود، مهلت با رنگ قرمز برجسته میشود تا توجه را به تأخیر جلب کند.
محاسبهٔ مهلت¶
مهلت MO به اینکه MO چگونه ایجاد شده است بستگی دارد، و بهصورت زیر محاسبه میشود:
Make To Order: مهلت MO همان Sales Order Delivery Date است.
Replenishment: مهلت MO برابر است با today + Manufacturing Lead Time.
Manually created MO: فیلد مهلت خالی میماند.
مهم
مهلت MO همان تاریخ پایان MO نیست.
تاریخ پایان بهصورت زیر محاسبه میشود:
فیلترها¶

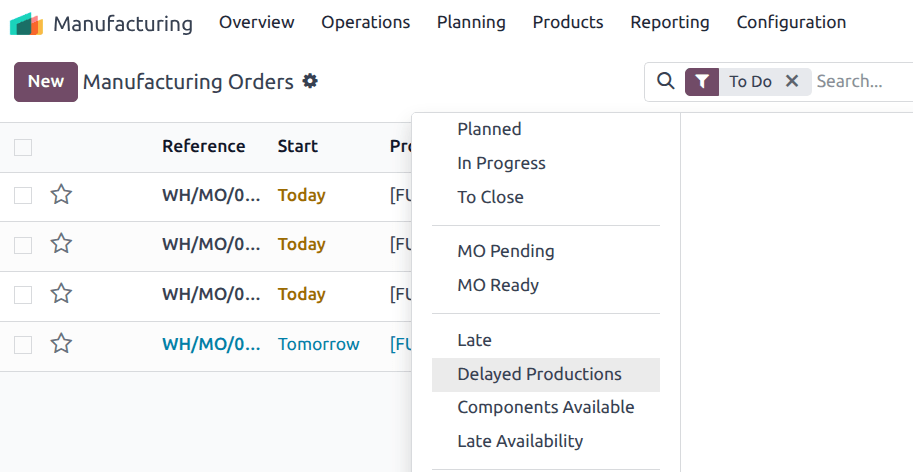

چندین فیلتر اضافی برای کمک به ردیابی تأخیرها در دسترس است:
تولیدات تاخیر خورده: تاریخ شروع زمانبندیشده MO دیرتر از مهلت است.
دیر: تاریخ پایان زمانبندیشده MO از مهلت فراتر میرود، با رنگ قرمز برجسته میشود.
در دسترس بودن دیرهنگام: یک یا چند جزء موردنیاز قبل از مهلت در دسترس نیست. برای مثال، یک سفارش خرید تأییدشده یا سفارش تولید برای اجزا برای پایان پس از مهلت MO زمانبندی شده است.
اجزاء موجود: همهٔ اجزا برای شروع تولید در دسترس هستند.
مورد کاربرد¶
یک MO را با مهلت ۱۷ سپتامبر در نظر بگیرید:
اگر تولید روی MO پس از 17 سپتامبر شروع شود، در فیلتر تولیدات تاخیر خورده ظاهر میشود.
اگر اجزای موردنیاز برای رسیدن پس از 17 سپتامبر زمانبندی شده باشند، MO در فیلتر در دسترس بودن دیرهنگام ظاهر میشود.
اگر MO دارای تاریخ پایان زمانبندیشده پس از 17 سپتامبر باشد، در فیلتر دیر ظاهر میشود.
با ترکیب این شاخصها، برنامهریزان میتوانند بهسرعت شناسایی کنند که کجا تولید در معرض خطر از دست دادن تعهدات تحویل قرار دارد.
